산시 감사위원회에서 「사상~하단선 건설 사업」 특정 감사 결과

행정상 조치 10건, 신분상 조치 33건, 11억 5천900만 원 감액 조치를 요구했습니다.

부산시 감사위원회

「사상~하단선 건설 사업」특정감사 결과 발표

「사상~하단선 건설 사업」의 준공 지연으로 공사 구간 일대 교통 체증 장기화 및 잦은 땅 꺼짐 사고 발생으로 부산시에서 연간 감사계획에 따라 지난해 9월 12일 특정 감사 계획을 수립했습니다.

감사위원회는 지난해 10월 21일부터 11월 15일까지 20일간 「사상~하단선 건설 사업」 특정 감사를 시행했으며, 올해 4월 22일 그 결과를 발표했습니다.

🚨 사상~하단선 건설 사업 감사 결과 🚨

행정상 조치 10건 (시정 2, 주의 4, 통보 4)

신분상 조치 33건 (훈계 11, 주의 22)

설계 변경(감액) 11억 5천900만 원

집중호우 및 시공관리 소홀 등

복합적인 요인에 따른 땅 꺼짐 사고 발생

지난해(2024년) 9월 21일 오전 8시 50분경 2공구 시점에서 대형 땅 꺼짐 사고가 발생했었습니다.

해당 사고 발생 즉시, 지하 사고 조사 위원회를 구성·운영하여, 올해 2월 18일 사상~하단선 도시철도(2공구) 주변 땅 꺼짐 사고 원인을 발표하고 재발 방지 대책을 권고했습니다.

[사상~하단선 2공구 시점 땅꺼짐 사고 발생 원인]

  1. 집중호우 (379㎜)

  2. 차수공사 및 흙막이 가시설 공사 시공관리 소홀

  3. 배수로 접합부 시공 부적정 등 복합적인 요인

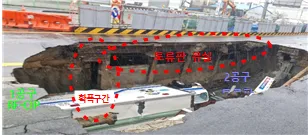

✅ 땅 꺼짐 사고 발생 원인 분석

(좌) 땅 꺼짐 발생 관련 이미지 (우) 땅 꺼짐 확대 관련 이미지

H-Pile+토류 판 틈새로

차수재 유출 및 차수 공사 품질 확보 우려

9월 21일 집중호우 (379㎜) 시,

땅 꺼짐 지점 U형 측구 파손에 의한

유출수 발생

지하수 상승과 파손된 측구의

유출수로 목재 토류 판 유실,

점차 확폭구간 전체 토류 판 유실로 땅 꺼짐 확대

2024.10.21.~11.15. 「부산도시철도 사상~하단선 건설사업」

특정감사 결과

(좌) 사상 -> 하단 방향(국제종합특수강 앞) / (우) 하단 -> 사상 방향(대한 종합 스틸 앞)

아래와 같은 사유로 관련자에게 ‘훈계·주의’를 요구하였으며, 시공사 및 건설 사업관리단에는벌점 부과’를 통보했습니다.

🚨 부산교통공사 - 건설사업 관리 업무 지도·감독 소홀

  • 건설 사업관리단에 부진 공정 만회 대책을 수립해 제출할 것을 지시만 하고 그 대책이 수립·이행이 되는지에 대해 제대로 지도·점검하지 않음

  • 새로운 공법 적용이 어렵고 추가 예산 확보가 곤란하다는 이유로 상급자에게 공사 진행상 문제점을 보고하지 않음 등

🚨 시공사와 건설 사업관리단 - 시공 관리 소홀

  • 차수 공사의 품질시험 성과 검토·확인 소홀

  • 흙막이 가시설 공사의 세부 안전 관리계획 이행 소홀 (엄지 말뚝 미설치 및 목재 토류 판 고정 미흡)

  • 1공구 경계 지점 확폭구간 시공상세도 작성·검토 소홀

  • 배수로 접합부 마감을 기준에 맞지 않게 시공해 통수단면이 축소되고 유수 흐름에 지장주는 등 시공관리 소홀


✅ 땅 꺼짐 사고 발생 책임 분석

(좌) U형 측구와 파형강관 접속부 시공 부적정(맨홀 미시공)

(우) 2024. 9. 21. 집중호우 시 땅 꺼짐 사고 발생 후 U형 측구 단면 (파형강관 접합부 탈락)

차수 공사 이후 3년 경과로 차수재 효과 저하, 투수계수 시방서 기준 미달, 검측·시공관리 소홀

U형 측구 이설 시 통수단면 축소, 측구와 파형강관 접속부 처리 소홀 (맨홀 접합 미시공)

복공판 아래 1.5m까지 차수 설계 미반영, 토류 판 고정 미흡 및 엄지 말뚝 미설치, 확폭구간 검토 소홀

“공사 과정에서 품질·안전·시공 관리에 과실 및 위법사항 규명”

'훈계·주의' 사항 및 수정 요청 사항

  • 차량기지 무근콘크리트 및 방수 물량 중복 산출, 아스팔트 시트 방수, 벽체 칸막이 시공 및 마감 방법 개선 등 설계변경 조치

  • 터널 부대 공사 중 전기·기계 분야 예정 가격 작성 시 1식 단가(총계 방식) 설계 지양

  • 1식 단가 중 변경사항을 설계변경하지 않고 부적정하게 지급한 기성금의 경우 전체 토목공사에서 감액할 것

  • 공사 진도율이 누계 공정 대비 실적이 5퍼센트(%) 이상 지연 시, 부진 사유 분석과 부진 공정 만회 대책 수립을 소홀히 하지 않을 것

  • 안전 관리 전담 건설사업관리 기술인 업무 수행 부적정

  • 사후환경영향조사 용역 보고서 작성 부적정

  • 설계·시공 방법 개선 필요

  • 수정 공정표에 따라 공정관리 철저 지적

그 외 주요 지적사항

  • 안전관리 전담 건설사업관리기술인 업무 수행 부적정

  • 차량기지 설계도서 작성 및 검토 소홀

  • 사후환경영향조사 용역 관리 감독 소홀

  • 터널 부대공사 중 전기·기계공사 설계 및 시공 부적정(4공구)

  • 공사기간 지연에 따른 건설사업관리 소홀

지속적인 감사로

안전 관리체계를 강화하고

사고 예방에 실질적으로 기여하는

안전한 부산이 되겠습니다!


{"title":"부산시 감사위원회 「사상~하단선 건설 사업」 특정감사 결과 발표","source":"https://blog.naver.com/cooolbusan/223842791586","blogName":"부산광역시..","domainIdOrBlogId":"cooolbusan","nicknameOrBlogId":"부산광역시","logNo":223842791586,"smartEditorVersion":4,"meDisplay":true,"lineDisplay":true,"outsideDisplay":true,"cafeDisplay":true,"blogDisplay":true}
